G25宋莊出口至242省道連接線改建工程水穩下基層順利完成

發布時間:2016-09-12 來源:

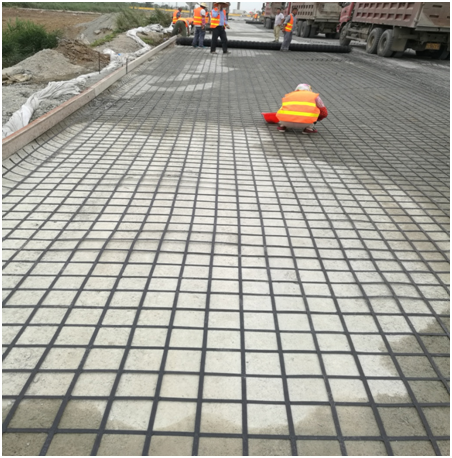

       9月11日下午6時,G25宋莊出口至242省道連接線改建工程水穩下基層順利完工。水穩下基層施工始于9月8日上午,歷時四天,累計鋪筑水穩下基層31758㎡,折合5717m3。
       為了確保水穩基層施工質量,施工期間項目部共抽查級配8次,水泥劑量、含水量各16次,在前場壓實度檢測共24次,這些主要質量指標均能滿足設計要求。隨后項目部將進行上基層施工,在總結下基層施工經驗的基礎上,更加嚴格控制原材料質量、集料級配、水泥劑量、含水量、攤鋪厚度、壓實度等質量指標,確保水穩基層一次通過驗收,為瀝青面層施工創造良好的條件。(李振偉)
